互联网频道 频道

瀑布项目管理工具怎么选?9项核心能力检查清单

瀑布项目管理工具不能只看甘特图。真正决定工具是否适用的是:能否支持WBS、任务依赖与关键路径、里程碑和阶段门、计划基线与偏差分析、范围变更,以及从项目计划到实际执行的追踪。

本文以9项核心能力对比ONES、Microsoft Project、Oracle Primavera P6等9款工具,并按照研发项目、工程项目、跨部门协作和企业PMO等场景给出选型建议。简要来说:专业排程重点考察Microsoft Project和P6,研发计划与执行闭环重点考察ONES,企业项目组合管理关注Planview,轻量跨部门协作可考察Tower、Smartsheet和Wrike。

一、瀑布项目管理工具选型结论

瀑布项目管理工具没有统一的最佳选择,应根据项目类型、管理深度和组织现有工具体系建立候选名单。

1. 软件研发及技术交付项目:优先考察ONES

如果项目需要把WBS、依赖关系、里程碑和计划基线继续追踪到需求、研发任务、测试、缺陷和工时,ONES更适合作为计划与执行的统一平台。如果企业已经深度使用Jira,可以同时考察Jira Plans,用于汇总多个研发团队的计划、容量和跨团队依赖。但严格的计划基线、关键路径和阶段门治理需要进一步验证。

2. 专业排程和关键路径优先:考察Microsoft Project或P6

Microsoft Project适合项目经理编制WBS、任务依赖、关键路径和计划基线,常用于单项目或项目群的专业进度管理。Oracle Primavera P6更适合工程建设、能源、制造和基础设施等大型复杂项目,尤其适用于活动数量多、依赖网络复杂、资源约束强的场景。两者都更强调计划计算和进度控制,团队日常协作、研发追踪和跨部门信息同步可能需要其他平台配合。

3. 企业PMO和项目组合管理:重点考察Planview

如果企业面临的主要问题是项目数量过多、资源争用、优先级不清或预算难以统一管理,Planview比单纯的甘特图工具更有针对性。它的优势位于项目组合、资源容量、财务和风险管理层。对于一线研发和任务执行,通常需要与研发或协作平台集成。

4. 开源部署与数据自主可控:考察OpenProject

OpenProject适合希望采用开源方案、本地部署,并同时保留甘特图、工作包、任务依赖和基线比较等经典项目管理能力的组织。不过,部分高级能力与企业版许可有关,复杂关键路径、资源平衡和多项目治理能力应在选型阶段逐项验证。

5. 轻量跨部门协作:考察Tower、Smartsheet或Wrike

如果组织当前主要依靠Excel、群聊和会议推进项目,可以根据团队复杂程度进行选择:

  • Tower适合中小团队和国内跨部门项目,特点是操作简单、任务推进和依赖联动门槛较低;

  • Smartsheet适合习惯表格工作方式,需要多人共同维护计划的业务团队;

  • Wrike适合跨地区、跨职能团队,在在线协作、工作流、依赖排期和关键路径之间取得平衡。

这类工具更擅长解决信息同步和协作执行问题。对于正式计划基线、复杂资源治理、严格审计和工程级排程,应使用真实项目进行验证。

在建立最终候选名单前,企业还应明确四个问题:需要专业排程还是计划执行闭环;管理单个项目还是项目组合;项目以软件研发还是工程交付为主;目标是改善团队协作还是建立企业级项目治理体系。

确定这些前提后,再用下面9项能力检查候选工具,可以避免被功能数量、界面效果或厂商演示带偏。

二、瀑布项目管理工具的9项核心能力

瀑布项目的核心不是流程必须完全固定,而是项目需要建立明确、可批准、可追踪的计划,并对偏差和变更进行控制。基于这一特点,建议重点检查以下9项能力。

1. WBS与计划层级

工具是否支持按照项目目标、阶段或交付物建立多层级工作分解结构?能否形成“项目—阶段—工作包—任务—子任务”的统一结构?如果工具只能维护平铺任务列表,很难支撑中大型瀑布项目。

2. 甘特排期与工作日历

除了显示时间条,还应检查工具是否支持:项目日历和成员日历;工作日、节假日和例外日期;任务工期与起止日期计算;手动排期和自动排期;计划变动后的日期联动。能显示甘特图,不等于具备专业排程能力。

3. 任务依赖与关键路径

工具是否支持完成—开始、开始—开始等依赖类型?前置任务延期后,后续任务能否自动重排?是否可以识别关键路径、总浮动时间和可能影响完工日期的任务?对于依赖关系复杂的项目,这项能力直接决定计划是否具有计算价值。

4. 里程碑、阶段门与交付物

瀑布项目中的里程碑不能只是一个日期,还应对应明确的交付物、验收标准、责任人和审批结果。选型时应检查工具能否把需求评审、设计评审、测试准入、上线审批等阶段门固化为可执行流程。

5. 计划基线与偏差分析

工具是否可以冻结经批准的原始计划,并比较计划日期、当前预计日期和实际完成日期?没有基线,团队看到的往往只有不断被修改的“最新计划”,无法回答项目从什么时候开始偏离、偏差由什么变更引起。

6. 范围与变更治理

应检查需求增加、交付物调整和节点延期能否经过申请、评估、审批、实施和留痕,而不是直接覆盖原计划。对于金融、制造、政企和受监管行业,变更记录能否审计尤其重要。

7. 计划到研发交付的追溯

软件研发项目不能停留在项目计划层。工具最好能够继续关联需求、开发任务、代码或流水线、测试用例、缺陷和发布结果。否则,项目经理看到的计划完成率与研发团队的实际工作状态可能长期不一致。

8. 资源、工时、成本与多项目管理

当多个项目争用同一批产品、研发、测试或交付人员时,需要判断工具能否提供:资源负荷和可用容量;计划工时与实际工时;跨项目资源冲突;项目预算和实际成本;项目组合优先级。如果组织只管理一个小型项目,可以适当降低这一项的权重。

9. 权限、审计、部署与集成

企业级选型还要检查:项目级和字段级权限;操作记录及变更历史;私有化或本地部署能力;单点登录和组织架构同步;API及第三方系统集成;数据导入、导出与迁移能力。这些能力未必直接出现在甘特图里,却经常决定工具最终能否正式上线。

三、9款瀑布项目管理工具速览

工具

核心定位

更适合的场景

ONES

研发项目与研发过程管理平台

软件研发、技术交付、软硬件结合项目

Microsoft Project

专业项目排程工具

单项目或项目群的计划编制、关键路径分析

Oracle Primavera P6

大型复杂项目计划与控制

工程建设、能源、制造、重资产项目

Planview

企业项目组合与资源管理

大型PMO、项目组合、资源与财务治理

Jira Plans

跨团队研发规划

已使用Jira的中大型研发组织

OpenProject

开源经典及混合项目管理

重视本地部署、成本和开放性的组织

Smartsheet

表格化项目计划与协作

业务项目、跨部门交付、团队共同维护计划

Wrike

跨团队协作与进度管理

国际化、多职能团队、营销及交付项目

Tower

轻量团队协作与项目推进

中小团队、轻量跨部门瀑布项目

四、9款瀑布项目管理工具深度分析

1. ONES:适合建立研发计划与执行闭环

工具概况:ONES是一套面向研发管理场景的企业级平台,覆盖项目管理、需求管理、测试管理、知识管理、工时及研发效能等环节。其瀑布管理方案重点面向研发与技术交付,而不是泛业务任务协作。

瀑布项目管理核心能力:

ONES支持通过项目计划创建WBS,按照阶段、目标或交付物拆分工作,并为任务设置前后置依赖和里程碑。

在进度控制方面,ONES支持项目计划和里程碑基线,可以将实际执行情况与原计划进行对比,并通过版本细节追踪计划变更。项目计划还可以关联迭代和研发任务,把管理层计划继续下钻到执行层。

在资源管理方面,可以结合成员工时、工时日历和资源饱和度分析项目投入情况。上述能力可参考ONES瀑布项目管理解决方案

适用场景:ONES更适合以下组织:软件研发和数字化项目占比较高;瀑布项目需要关联需求、研发任务和测试活动;PMO希望统一项目模板、里程碑和进度口径;需要私有化部署、权限控制或过程审计;同时存在瀑布、敏捷或混合研发模式。

优势亮点:ONES的主要优势是将计划管理与研发执行放在同一套数据体系中,重点在研发项目闭环,减少“项目经理维护一份甘特图、研发团队维护另一套任务”的割裂。

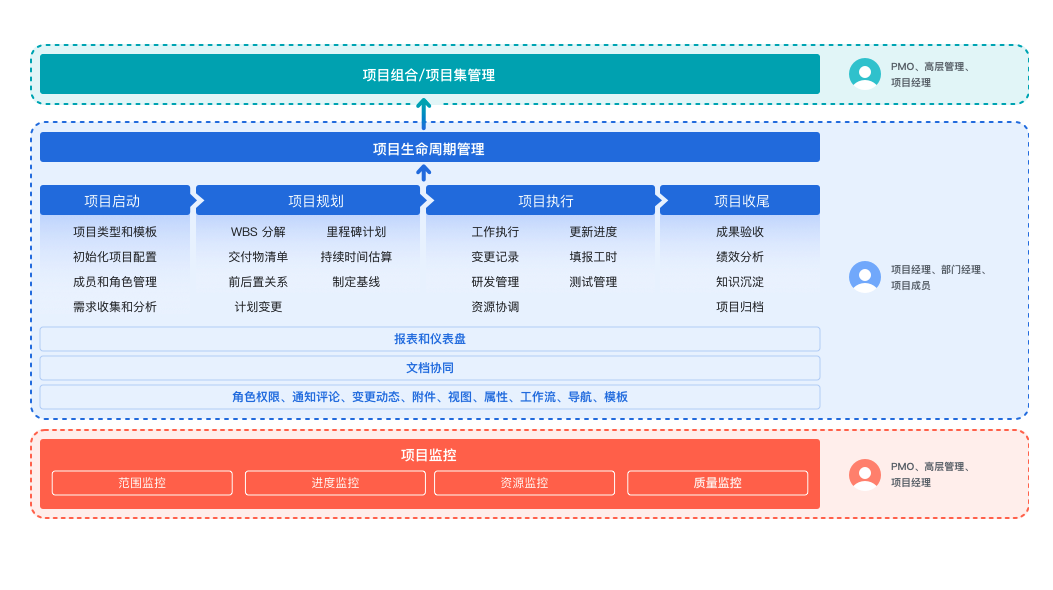

ONES 瀑布式项目管理解决方案.png

2. Microsoft Project:适合专业计划编制与关键路径分析

工具概况:Microsoft Project是经典的专业项目排程工具,长期用于WBS编制、任务关系设置、资源分配、关键路径分析和基线跟踪。选型时要区分Project桌面版、Project Server、Project Online与Microsoft Planner,不能把不同产品的能力视为完全相同。

瀑布项目管理核心能力:Microsoft Project可以基于工期、任务关系、日历和资源计算项目进度,并显示影响完工日期的关键路径及浮动时间。微软官方文档对关键路径管理计划基线设置均有详细说明。其优势主要体现在排程逻辑:任务发生变化后,可以分析哪些后续活动和项目完工日期会受到影响。

适用场景:适合由专业项目经理集中编制和维护计划,或者需要向客户、管理层和供应商输出正式进度计划的组织。也适合将Microsoft Project作为排程工具,再通过其他协作平台承接任务更新、文档和变更审批。

优势亮点:Microsoft Project在计划编制和关键路径分析方面成熟,相关人才和方法体系也较为丰富。

需要注意的是,Microsoft已经宣布Project Online将于2026年9月30日停止服务,但这不影响Project桌面版、Project Server Subscription Edition和Planner。现有用户应提前评估数据、集成和协作方式的迁移路径,具体可参考微软官方退役说明

Microsoft Project 产品图.png

3. Oracle Primavera P6:适合大型复杂项目的严谨控制

工具概况:Oracle Primavera P6面向大型、多项目和资源密集型环境,在工程建设、能源、制造、基础设施等行业应用较多。它的管理对象通常不是几十项简单任务,而是大量活动、复杂依赖、多级WBS和共享资源。

瀑布项目管理核心能力:P6支持WBS、项目日历、活动关系、关键路径、多个浮动路径、计划基线、资源分配与资源平衡等专业能力。Oracle将P6定位为多项目计划和控制解决方案,可用于预算、优先级、计划、变更控制和共享资源优化。官方文档还提供了基线创建资源平衡的具体说明。

适用场景:适合大型工程、建设实施、重资产制造、复杂供应链以及强合同约束项目。尤其适合拥有专职计划工程师、进度控制人员和成熟PMO的组织。

优势亮点:P6的优势在于能够把复杂项目转换为可计算的进度网络,并支持严谨的基线和资源控制。

相应地,它也要求组织具备清晰的WBS编码、日历规则、进度更新周期和基线制度。管理基础薄弱时,P6不会自动解决问题,反而会放大数据口径不一致和职责不清的问题。

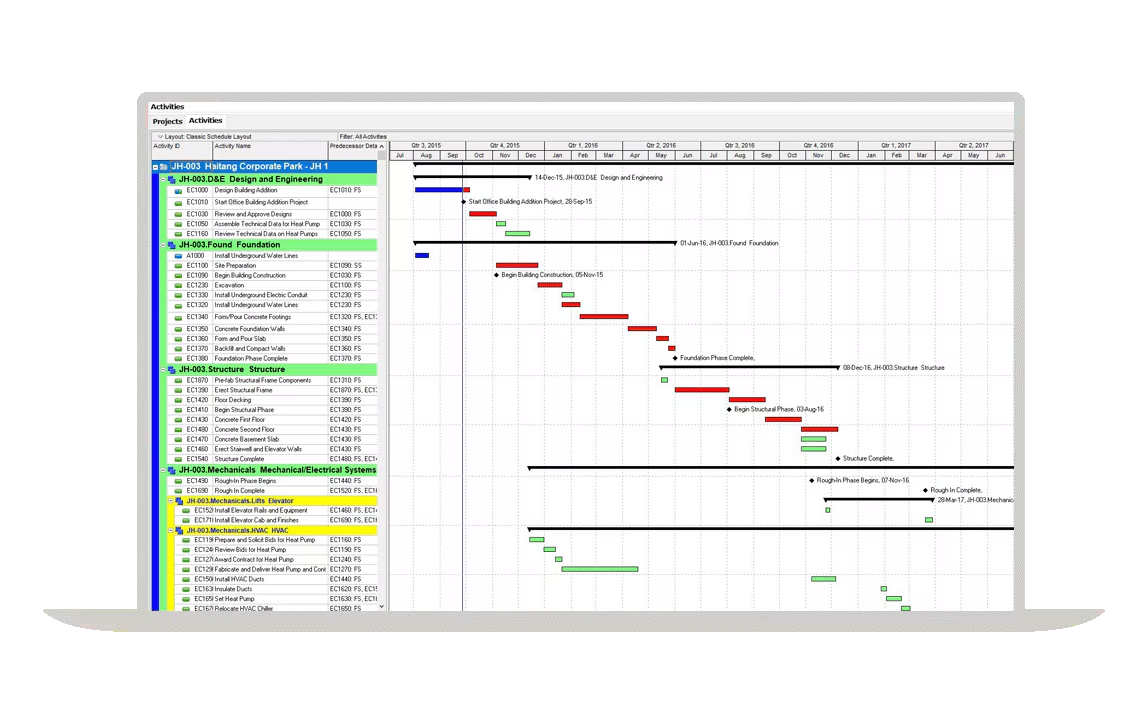

Oracle Primavera P6 产品图.png

4. Planview:适合企业PMO和项目组合治理

工具概况:Planview更偏向企业项目组合管理和战略组合管理,其关注点不是一张甘特图,而是企业应该重视哪些项目、资源如何分配,以及项目组合能否支撑战略目标。

瀑布项目管理核心能力:Planview能够将项目、资源、需求、预算、财务和风险纳入统一视图,并进行项目优先级评估和资源容量分析。官方产品资料强调跨项目的进度、财务、资源和风险可视性;其中PPM Pro侧重项目组合集中管理以及按照人员、角色和技能分析资源需求。可参考Planview项目组合管理方案

适用场景:适合项目数量多、规模大、资源共享明显,并且需要由企业PMO统一进行项目准入、排序、预算和绩效管理的组织。

优势亮点:Planview的主要优势在“做正确的项目”和“合理配置资源”,而不仅是把单个项目排得更细。

其能力边界也很明确:如果组织首先需要的是研发人员每天更新需求、缺陷和任务,Planview通常需要和研发执行平台集成,而不是直接替代一线工作系统。

Planview 产品图.png

5. Jira Plans:适合Jira体系内的跨团队研发规划

工具概况:Jira本身以工作项和研发协作为基础,Plans则提供跨项目、跨团队的计划视图,适合已经使用Jira进行研发执行的组织。

瀑布项目管理核心能力:Jira Plans可以汇总多个团队和项目的工作,安排时间、分配团队容量、映射依赖关系并模拟不同计划情景。其核心价值是让项目计划建立在Jira中的真实工作项之上,而不是另行维护静态计划。Atlassian官方将Plans定义为面向“团队之上的团队”的规划能力,具体包括排期、容量、依赖和情景建模,可参考Jira高级规划指南

适用场景:适合已经深度使用Jira,需要统一管理多个研发团队、版本、Epic和跨团队依赖的组织,也适合瀑布与敏捷并存的研发环境。

优势亮点:Jira Plans能够减少规划层与执行层的数据脱节,研发人员不必在多个系统重复更新状态。

不过,Jira的原生规划逻辑并不完全等同于专业CPM排程系统。严格的计划基线、浮动时间、阶段门审批和资源成本治理,可能需要插件、配置或外部系统支持,选型时必须使用真实项目验证。

Jira 产品图.png

6. OpenProject:适合开源部署与经典项目管理

工具概况:OpenProject是一款支持经典、敏捷和混合模式的开源项目管理工具,可选择云服务或本地部署。

瀑布项目管理核心能力:OpenProject提供工作包、甘特图、开始与结束日期、前置和后置依赖、里程碑及多项目视图。其甘特图支持团队协同维护项目计划,并提供手动和自动排程模式。OpenProject还提供基线比较功能,可查看一定时间范围内工作包发生的变化,但部分基线能力属于企业版附加功能。具体可参考其甘特图文档基线比较说明

适用场景:适合重视开放性、本地部署和成本可控的技术型组织,也适合希望在一个平台中同时管理经典项目与敏捷任务的团队。

优势亮点:OpenProject的优势是部署方式灵活、数据控制能力较强,且经典项目管理功能相对完整。

但“开源”不等于“零成本”。服务器、升级、安全、备份和用户支持都需要持续投入。复杂关键路径、资源平衡和高级基线功能也应按照实际版本逐项验证。

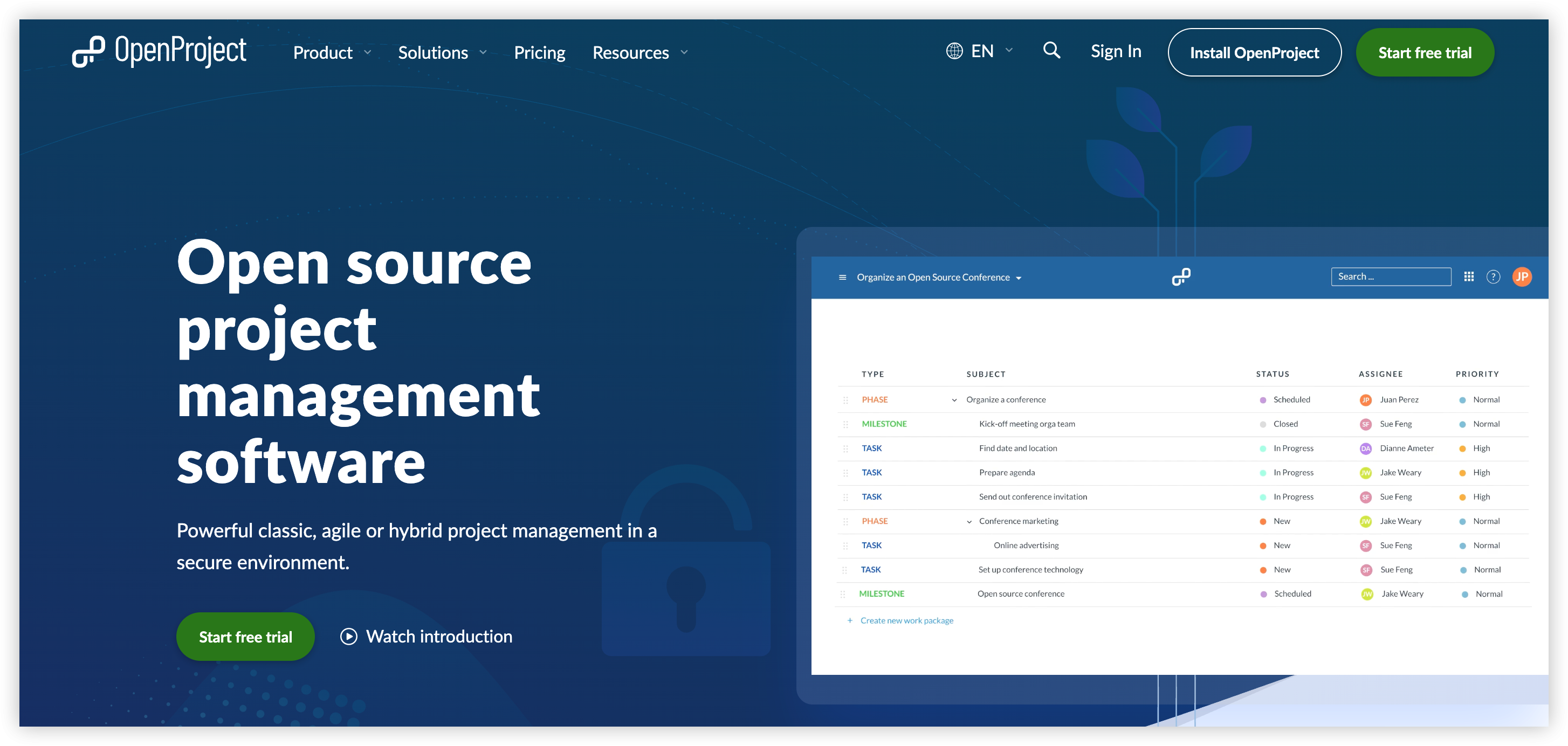

OpenProject 产品图.png

7. Smartsheet:适合从电子表格升级到协作式计划

工具概况:Smartsheet采用团队熟悉的表格界面,同时提供甘特图、自动化、表单、报告和审批等能力,降低了业务团队使用项目管理工具的门槛。

瀑布项目管理核心能力:Smartsheet可以在甘特视图中建立任务层级和依赖关系。前置任务日期变化后,依赖任务可以自动更新;同时支持基线和关键路径,用于比较计划与实际日期并识别影响完工时间的任务。相关功能可参考Smartsheet官方的甘特图依赖与基线说明关键路径说明

适用场景:适合市场活动、产品上市、客户实施、运营项目等跨部门场景,尤其适合原来依赖Excel管理计划,希望逐步实现在线协作的团队。

优势亮点:Smartsheet的优势在于易于接受。业务人员可以继续使用接近表格的工作方式,项目经理则可以获得甘特图、依赖和状态报告。

它更适合协作型项目计划,而不是重型工程排程或研发全生命周期追踪。严格阶段门、变更审计和复杂资源治理可能需要额外方案配合。

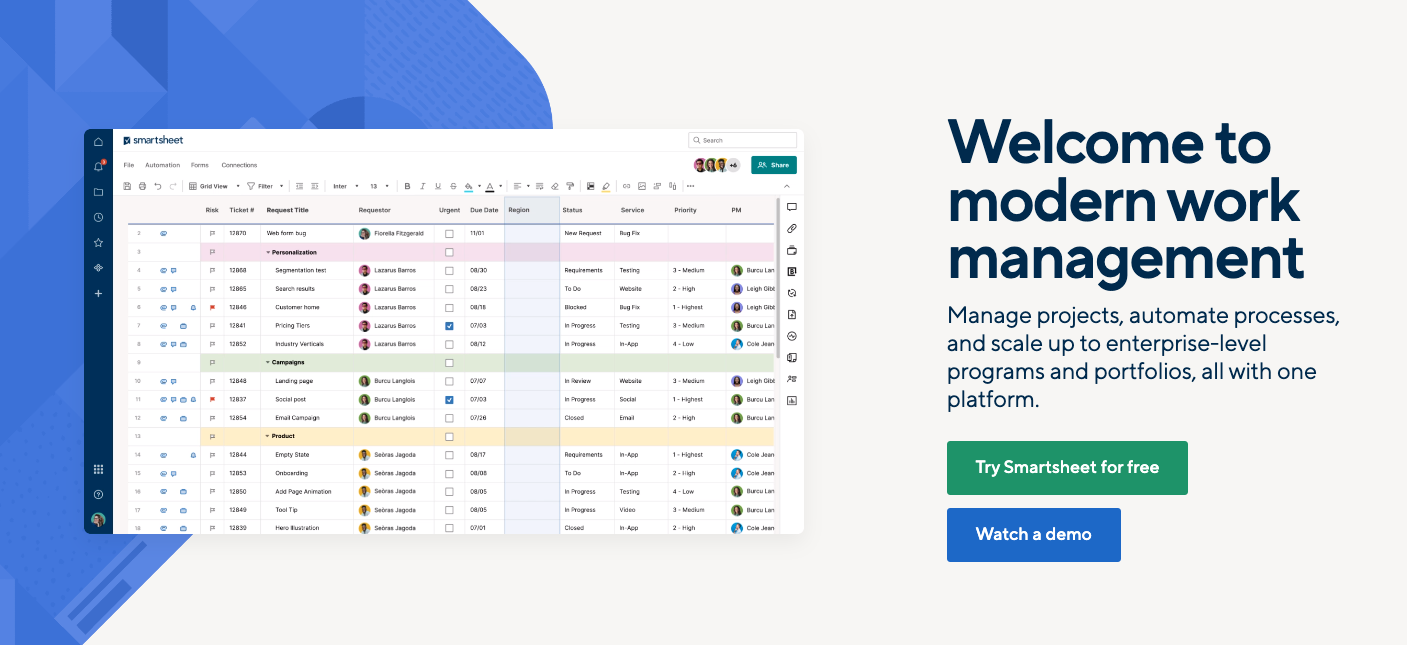

Smartsheet 产品图.png

8. Wrike:适合跨团队计划与执行协同

工具概况:Wrike面向跨职能项目和团队协作,覆盖任务、工作流、甘特图、资源及报告等功能,常见于市场、专业服务、产品和交付团队。

瀑布项目管理核心能力:Wrike支持完成—开始、开始—开始、完成—完成和开始—完成四类任务依赖。调整任务日期时,可以联动后续活动,并通过甘特图识别关键路径。其任务依赖文档关键路径文档对相关能力进行了说明。

适用场景:适合多团队并行、跨地区协作以及需要把计划、任务更新、审批和状态报告集中到同一平台的组织。

优势亮点:Wrike在排程严谨度和团队协作体验之间保持了较好的平衡。它不像传统桌面排程工具那样完全依赖项目经理更新,也比轻量任务工具提供更多进度控制能力。

如果组织高度依赖正式基线策略、复杂成本控制或工程级浮动时间分析,应在采购前验证具体方案及许可范围。

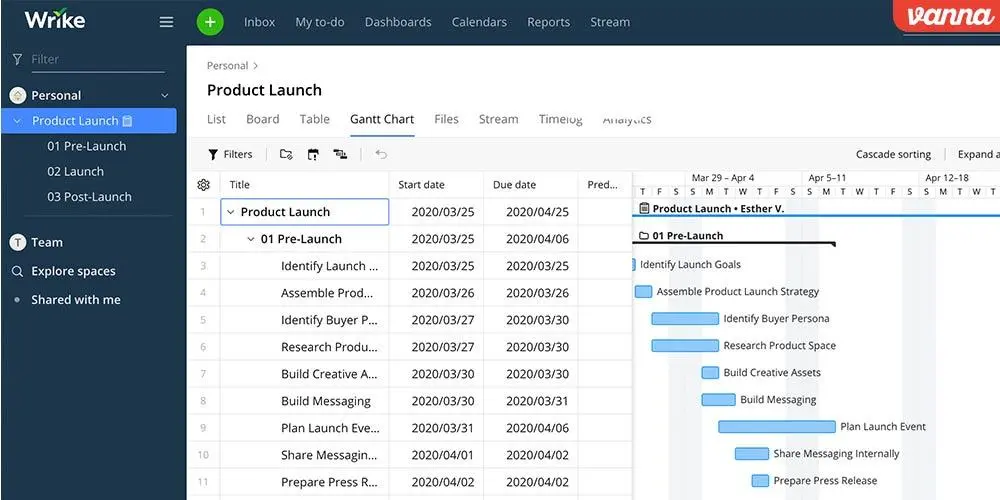

Wrike 产品图.png

9. Tower:适合轻量跨部门瀑布协作

工具概况:Tower是ONES旗下的团队协作工具,强调任务推进、项目进度和知识沉淀,提供列表、日历、看板和时间线等视图。它与ONES并非同一类产品:Tower更偏向轻量业务协作,ONES则更强调企业级研发管理和过程治理。

瀑布项目管理核心能力:Tower的时间线视图可以根据任务起止日期生成甘特图,通过连线设置前后置依赖。开启相应设置后,前置任务调整可以自动影响后置任务日期,并避免明显的依赖时间冲突。时间线还支持按天、周、月、季度和年查看,并可对任务进行筛选、排序和分组。相关操作可参考Tower甘特图官方介绍

适用场景:Tower适合以下场景:中小团队第一次将项目计划在线化;市场、产品、研发、运营和交付之间的轻量协作;项目依赖关系相对清晰,但不需要复杂CPM计算;希望快速上线,降低非专业项目成员的学习成本。

优势亮点:Tower的优势是简单、直观和易推广,可以用较低的组织成本建立任务负责人、截止日期、依赖关系和进度透明机制。

它更适合作为团队协作与项目推进层。对于正式计划基线、复杂关键路径、浮动时间、资源平衡、项目组合和审计治理,应在POC中逐项确认,不宜仅凭甘特图视图判断其能够替代专业瀑布管理平台。

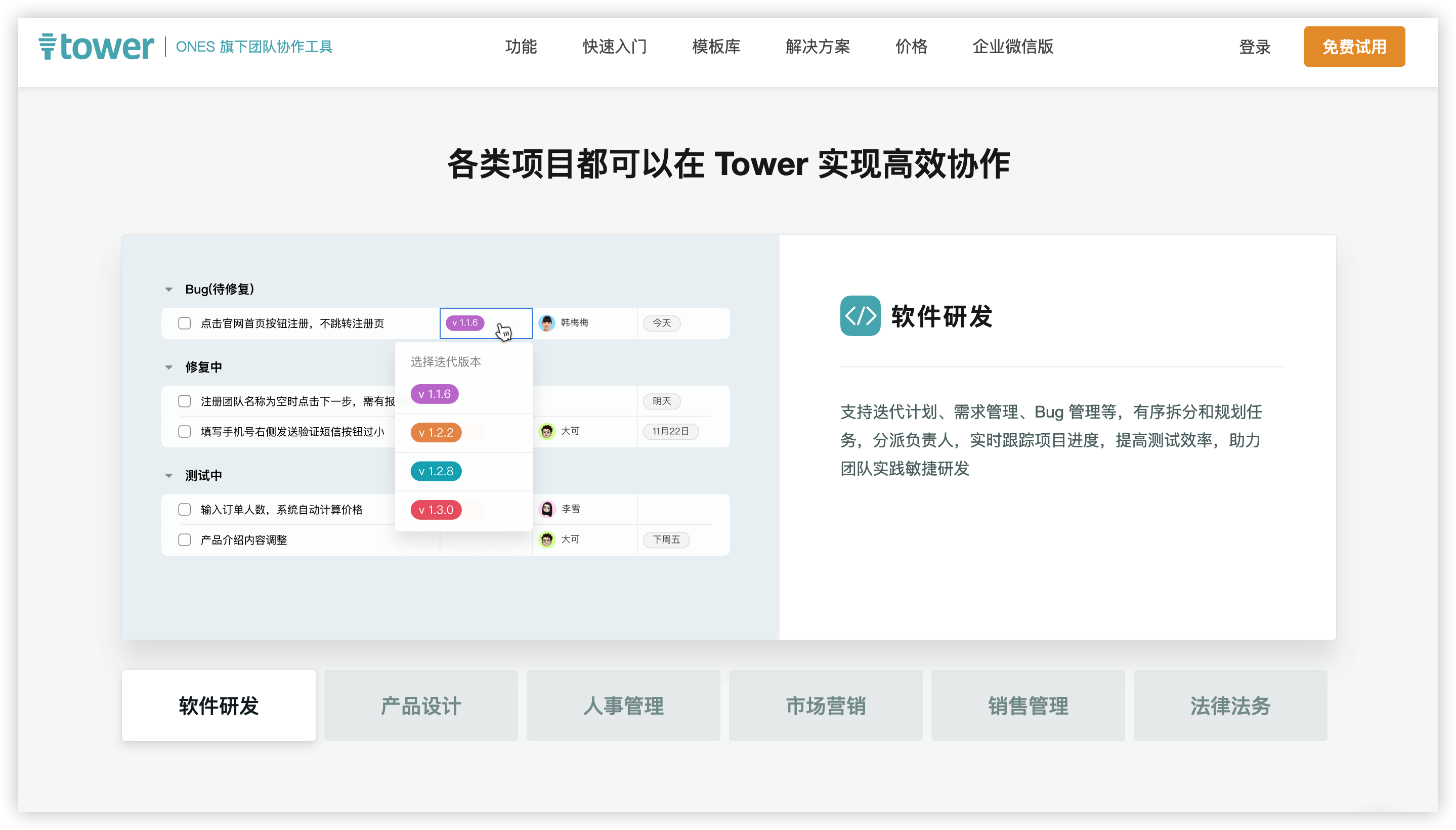

Tower 产品图.png

五、瀑布项目管理工具选型的8个避坑点

1. 不要把“有甘特图”等同于“支持瀑布管理”。真正需要测试的是依赖是否能计算、基线是否能冻结、偏差是否能解释、变更是否能追溯。

2. 不要只看厂商演示项目。演示数据通常任务少、依赖简单。POC应导入一个真实项目,至少包含100项任务、多个层级、跨部门依赖和一次计划变更。

3. 不要忽视产品版本差异。同一品牌的桌面版、云版、企业版和免费版可能具有不同能力。Microsoft产品线的迁移,以及OpenProject部分基线能力的许可限制,都是典型例子。

4. 不要把插件能力当成原生能力。如果关键功能依赖第三方插件,应同时评估插件价格、兼容性、升级节奏、数据权限和供应商持续服务能力。

5. 不要允许项目经理随意覆盖基线。工具必须配合制度。组织应提前规定基线何时建立、谁有权批准、什么情况下允许重新设定,以及原始版本如何保留。

6. 不要只关注项目经理的使用体验。瀑布项目通常涉及业务、产品、研发、测试、采购和供应商。执行人员如果不愿更新数据,再强的排程能力也只能产生一份过时计划。

7. 不要脱离组织能力选择重型工具。P6、Planview等工具需要配套的角色、流程和数据规范。管理基础不足时,应先统一模板和更新机制,再逐步引入高级能力。

8. 不要在采购前忽略退出机制。应提前验证数据能否完整导出,包括任务层级、依赖、基线、评论、附件、审批记录和操作日志,避免形成难以迁移的数据孤岛。

六、结尾:没有通用的最佳工具,只有匹配管理问题的选择

瀑布项目管理工具不能只按照品牌知名度或功能数量选择。

如果核心问题是专业排程,Microsoft Project和Primavera P6更值得重点考察;如果核心问题是企业项目组合和资源决策,可以考察Planview;如果核心问题是研发计划与需求、开发、测试的连接,ONES更有针对性;如果组织已经深度使用Jira,可以评估Jira Plans;如果主要目标是降低跨部门协作门槛,则Smartsheet、Wrike、OpenProject和Tower分别提供了不同路径。

正式选型前,建议将本文的9项能力转化为POC验收清单,以便更好地进行瀑布项目管理工具选型。


说明:本文产品信息依据各工具官网及官方文档整理。具体能力可能因产品版本、许可方案和部署方式不同而变化,正式采购前应使用真实项目进行验证。


特别提醒:本网信息来自于互联网,目的在于传递更多信息,并不代表本网赞同其观点。其原创性以及文中陈述文字和内容未经本站证实,对本文以及其中全部或者部分内容、文字的真实性、完整性、及时性本站不作任何保证或承诺,并请自行核实相关内容。本站不承担此类作品侵权行为的直接责任及连带责任。如若本网有任何内容侵犯您的权益,请及时联系我们,本站将会在24小时内处理完毕。
0
相关文章
