SAP系统升级:实现最短停机时间的实施方案

对于24小时运转的企业来说,SAP升级期间的停机意味着直接的经济损失。"停多久"往往是决定是否升级的关键考量。SNP的Near-Zero Downtime(NZD,近零停机)方案将技术停机压缩至数小时级别,是目前业界将业务中断控制在最低水平的主流实践之一。



瓶颈在哪里

传统SAP迁移是全覆盖的数据搬迁——"有多少数据搬多少,搬完之前停着不能动"。对于拥有几十TB历史数据的企业,这个逻辑意味着数天甚至数周的停机,对业务连续性不可接受。


SNP的解决思路

NZD方案从两个维度解决这个问题。


选择性迁移,而非全量搬迁。 按时间范围(如只取近两年)、组织维度(分地区、分公司)或业务对象精确控制数据量。历史数据保留在只读系统中,无需全部装入新系统——数据量骤降,停机自然缩短。

增量同步,而非一次性加载。 正式切换前,生产系统持续运行。NZD通过数据库触发器记录所有增量变更并定期同步至目标系统。切换时仅需同步最后一次增量,此时差异极小,切换极快。



实战案例

瑞士Coop。56TB零售+8TB贸易双系统并行迁移,仅获18小时停机窗口。通过选择性迁移仅取近两年数据,切换前一周完成首迁后每日增量同步。实际停机14小时,三周内处理180万份采购订单。后续再次选择SNP完成云端迁移加版本升级,规划18小时实际仅10小时。


丹麦Salling Group。50TB数据、330亿条财务凭证迁移至S/4HANA。计划24小时,实际19小时,2,100余家门店正常运营。


Big Bang还是分阶段上线

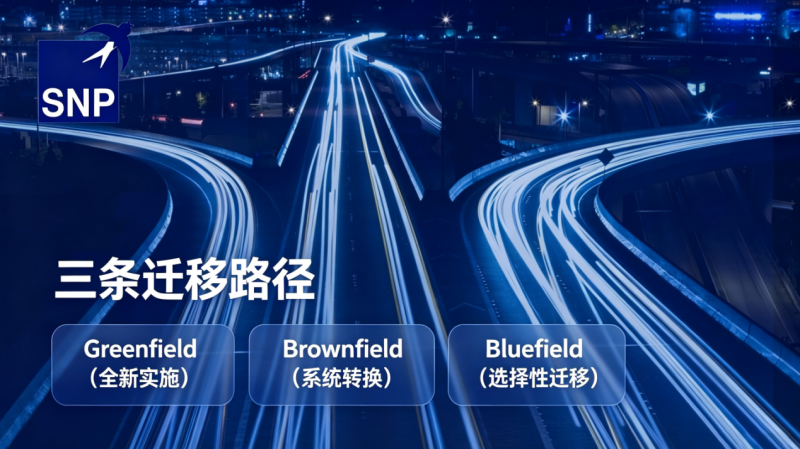

两种策略各有适用场景。集中上线(Big Bang)一次性切换,总周期最短但单次停机窗口容纳全部工作;分阶段上线(Wave-based)按区域或业务单元分批切,单次停机更短,但需要解决已上线系统受后续波次影响的问题——SNP通过MDT(Minimized Downtime on Target)方案以暂存环境隔离影响,如E.ON公司134个公司代码的分批迁移。



总结

NZD不是加速迁移,而是改变逻辑:选择性迁移减少迁移量,增量同步压缩切换工作量。其结果是将停机从"不可控的业务风险"转化为"可计划的工程参数"。
